においや騒音は大丈夫?

2026/06/16

こんにちは「楽塗」です!!

工場や倉庫の暑さ対策として、遮熱塗装や遮熱シートの検討が進む一方で、実際に導入直前になると、ある種の“現実的な不安”が強くなってくるケースが少なくありません。

特に多いのが次のような声です。

・においは現場にどの程度影響するのか
・騒音で作業が止まってしまわないか
・稼働しながら本当に工事できるのか
・工期はどれくらいを見ておけばいいのか
・見積の内容はどこまで信用してよいのか

これらはどれも「導入前の最終確認」とも言えるポイントです。

この記事では、そうした不安をQ&A形式で整理しながら、工事の実態をできるだけフラットな視点で解説していきます。

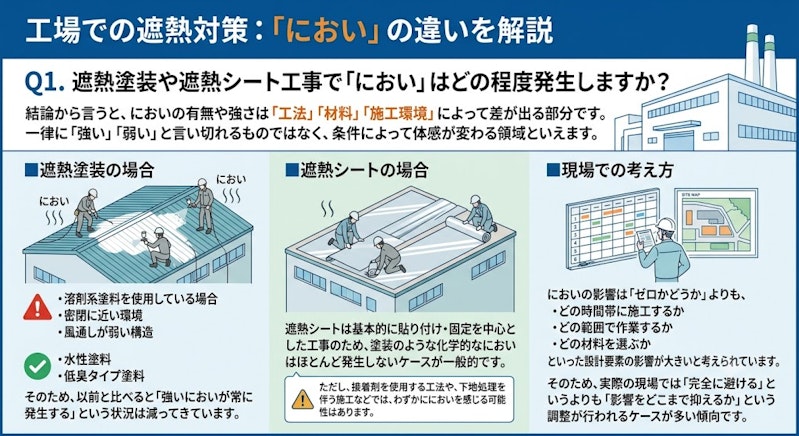

Q1. 遮熱塗装や遮熱シート工事で「におい」はどの程度発生しますか?

結論から言うと、においの有無や強さは工法」「材料」「施工環境によって差が出る部分です。

一律に強い」「弱いと言い切れるものではなく、条件によって体感が変わる領域といえます。

■遮熱塗装の場合

遮熱塗装では塗料を使用するため、施工中に一定のにおいが発生する可能性があります。

特に以下の条件では、においを感じやすい傾向があります。

・溶剤系塗料を使用している場合
・密閉に近い環境
・風通しが弱い構造

一方で、近年は次のような選択肢も増えています。

・水性塗料
・低臭タイプ塗料

そのため、以前と比べると「強いにおいが常に発生する」という状況は減ってきています。

■遮熱シートの場合

遮熱シートは基本的に貼り付け・固定を中心とした工事のため、塗装のような化学的なにおいはほとんど発生しないケースが一般的です。

ただし、

・接着剤を使用する工法
・下地処理を伴う施工

などでは、わずかににおいを感じる可能性はあります。

■現場での考え方

においの影響は「ゼロかどうか」よりも、

・どの時間帯に施工するか
・どの範囲で作業するか
・どの材料を選ぶか

といった設計要素の影響が大きいと考えられています。

そのため、実際の現場では「完全に避ける」というよりも「影響をどこまで抑えるか」という調整が行われるケースが多い傾向です。

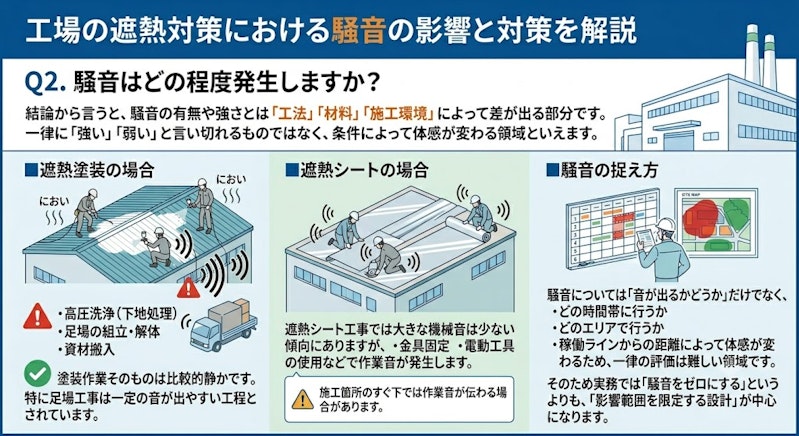

Q2. 騒音はどの程度発生しますか?

騒音についても、工法によって発生源が異なります。

■遮熱塗装の場合

塗装作業そのものは比較的静かですが、以下の工程で音が発生する場合があります。

・高圧洗浄(下地処理)
・足場の組立・解体
・資材搬入

特に足場工事は一定の音が出やすい工程とされています。

■遮熱シートの場合

遮熱シート工事では大きな機械音は少ない傾向にありますが、

・金具固定
・電動工具の使用

などで作業音が発生します。

■騒音の捉え方

騒音については「音が出るかどうか」だけでなく、

・どの時間帯に行うか
・どのエリアで行うか
・稼働ラインからの距離

によって体感が変わるため、一律の評価は難しい領域です。

そのため実務では「騒音をゼロにする」というよりも、「影響範囲を限定する設計」が中心になります。

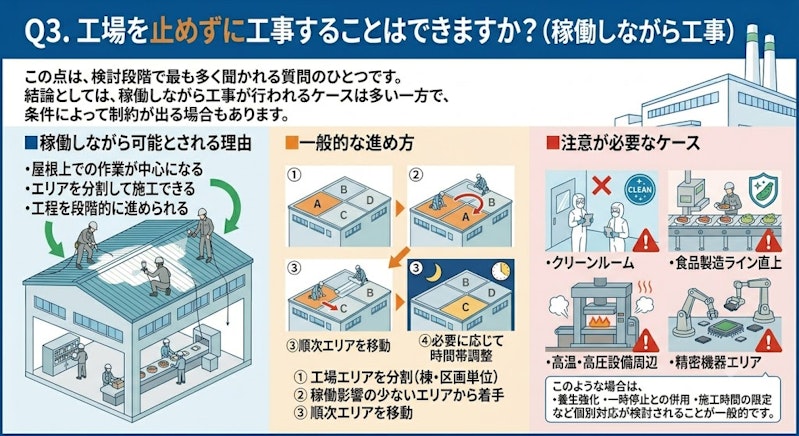

Q3. 工場を止めずに工事することはできますか?(稼働しながら工事)

この点は、検討段階で最も多く聞かれる質問のひとつです。

結論としては、稼働しながら工事が行われるケースは多い一方で、条件によって制約が出る場合もあります。

■稼働しながら可能とされる理由

主に以下の特徴によります。

・屋根上での作業が中心になる
・エリアを分割して施工できる
・工程を段階的に進められる

これらにより、工場全体を止めずに部分的に施工を進める設計が可能になります。

■一般的な進め方

実務では次のような段階施工が多く見られます。

① 工場エリアを分割(棟・区画単位)
② 稼働影響の少ないエリアから着手
③ 順次エリアを移動
④ 必要に応じて時間帯調整

■注意が必要なケース

一方で、以下のような環境では慎重な検討が必要になります。

・クリーンルーム
・食品製造ライン直上
・高温・高圧設備周辺
・精密機器エリア

このような場合は、

・養生強化
・一時停止との併用
・施工時間の限定

など個別対応が検討されることが一般的です。

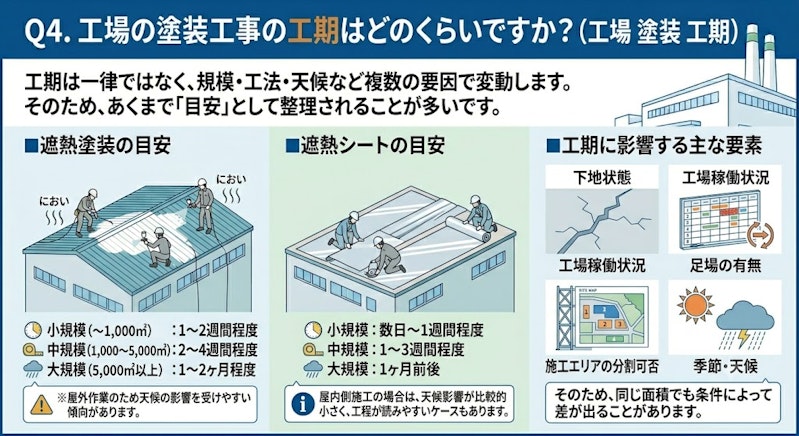

Q4. 工場の塗装工事の工期はどのくらいですか?(工場 塗装 工期)

工期は一律ではなく、規模・工法・天候など複数の要因で変動します。

そのため、あくまで「目安」として整理されることが多いです。

■遮熱塗装の目安

・小規模(〜1,000㎡):1〜2週間程度
・中規模(1,000〜5,000㎡):2〜4週間程度
・大規模(5,000㎡以上):1〜2ヶ月程度

※屋外作業のため天候の影響を受けやすい傾向があります。

■遮熱シートの目安

・小規模:数日〜1週間程度
・中規模:1〜3週間程度
・大規模:1ヶ月前後

屋内側施工の場合は、天候影響が比較的小さく、工程が読みやすいケースもあります。

■工期に影響する主な要素

・下地状態
・工場稼働状況
・足場の有無
・施工エリアの分割可否
・季節・天候

そのため、同じ面積でも条件によって差が出ることがあります。

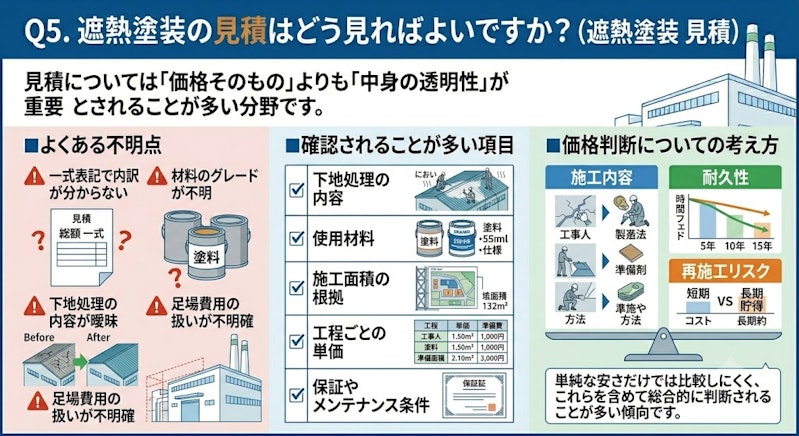

Q5. 遮熱塗装の見積はどう見ればよいですか?(遮熱塗装 見積)

見積については「価格そのもの」よりも「中身の透明性」が重要とされることが多い分野です。

■よくある不明点

・一式表記で内訳が分からない
・材料のグレードが不明
・下地処理の内容が曖昧
・足場費用の扱いが不明確

■確認されることが多い項目

① 下地処理の内容
② 使用材料
③ 施工面積の根拠
④ 工程ごとの単価
⑤ 保証やメンテナンス条件

■価格判断についての考え方

単純な安さだけでは比較しにくく、

・施工内容
・耐久性
・再施工リスク

なども含めて総合的に判断されることが多い傾向です。


■まとめ:不安は「施工設計」で変わる部分が多い

今回の内容を整理すると、次のように捉えることができます。

・におい → 材料と時間帯で差が出る
・騒音 → 工程とエリア設計で変動する
・稼働 → 多くのケースで調整可能
・工期 → 条件によって幅がある
・見積 → 中身の確認が重要

つまり、多くの要素は「事前の設計内容」によって影響が変わる領域といえます。


■株式会社楽塗について(ご相談のご案内)

工場や倉庫の暑さ対策は、現場条件によって適した工法が変わるため、比較検討が重要になる分野です。

株式会社楽塗では、遮熱塗装・遮熱シートの両方に対応し、現場条件に応じた施工提案を行っています。

におい・騒音・稼働状況・工期などを踏まえた上で、無理のない施工計画の検討をお手伝いしています。

必要に応じて、現地状況や図面をもとにした相談も可能です。

本社

〒 121-0055 東京都足立区加平1-23-9

千代田線北綾瀬駅より徒歩3分

Google マップでルート案内

名古屋営業所

〒 460-0008 愛知県名古屋市中区栄4-16-8

栄メンバーズオフィス511

Google マップでルート案内

新潟営業所

〒 954-0111 新潟県見附市今町5-34-10

南コーポC

Google マップでルート案内

埼玉営業所

〒 340-0802 埼玉県八潮市鶴ケ曽根918-8

メゾンダージューボ101

Google マップでルート案内

青戸店ショールーム

〒 125-0062 東京都葛飾区青戸3-38-9 ALFLAT101

Google マップでルート案内

墨田両国ショールーム

〒 130-0014 東京都墨田区亀沢1-27-8 岩瀬ビル102号室

Google マップでルート案内

CONTACT

お問い合わせ

ご相談・お見積りなどお気軽にお問い合わせください

0120-775-885受付. 9:00~17:30【年中無休(お盆・年末年始除く)】
お問い合わせフォーム
Copyright © 2024 足立区・葛飾区・墨田区の大規模修繕、マンションの改修・外壁塗装・防水工事 株式会社楽塗 All Rights Reserved.
